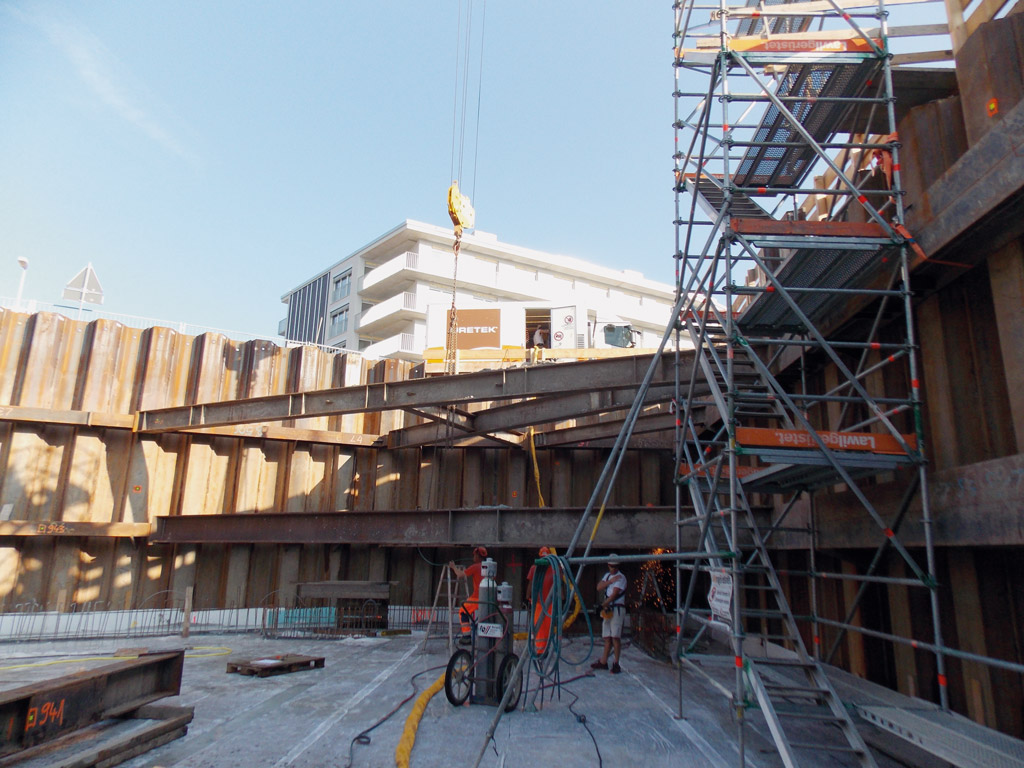

Lors des travaux prévus pour See-Energie Zentrale Seefeld, la réalisation de 2 grandes voûtes parapluie injectées de 3.00 m de diamètre à une profondeur de 3.00 m étaient prévues derrière les palplanches, avant la mise en place des conduites de l’eau du lac (2 grandes conduites HDPE DN 710 et 800 mm). Le sous-sol est constitué de sédiments lacustres à grains fins.

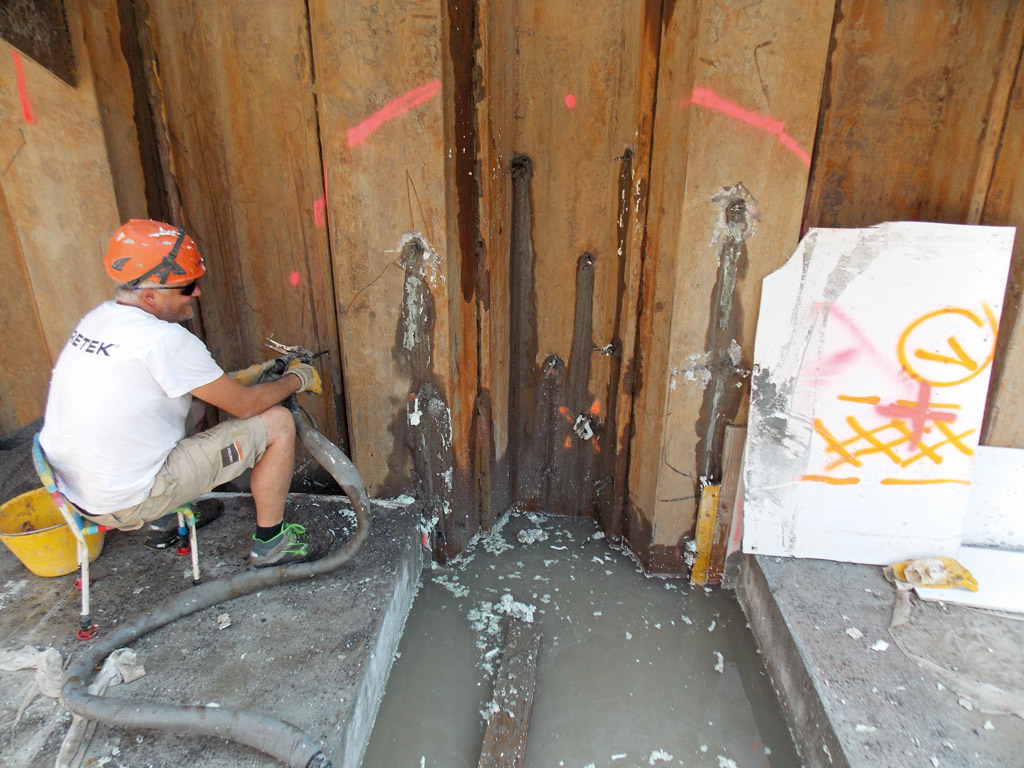

Juste avant que les tuyaux de fonçage aient été complètement retirés du rideau de palplanches, des injections ont encore été effectuées autour des deux conduites pour empêcher les arrivées d’eau.
Objet : | Voûtes parapluie |
Méthode : | URETEK Deep Injections® |
Volume de travail : | ø 3.00 m et 3.00 m de profondeur |
Durée des travaux : | 3 jours |
Dans le cadre de ces travaux, le revêtement en tartan du terrain de sport adjacent, qui s’était enfoncé à cause du fonçage, a également été stabilisé.
Objet : | Piste de tartan |
Méthode : | URETEK Deep Injections® |
Volume de travail : | superficie d’environ 100 m2 |
Profondeur des injections : | -1.50 m jusqu’à env. -4.00 m |
Durée des travaux : | 4 jours |
Direction du projet et des travaux Seeleitung : | suisseplan Ingenieure AG, Zurich |
Direction générale du projet et des travaux See-Energiezentrale / direction du projet et des travaux du réseau principal de distribution : | B + S AG, Lucerne |
Entreprise de construction : | Schenk AG Heldswil, Heldswil |
Maître de l’ouvrage : | Seenergy Luzern AG c/o ewl Energie Wasser Luzern Holding AG |
Dans la mesure où les frais liés à des installations de chantier de grande taille sont supprimés et que la rénovation des volumes de sol concernés a lieu rapidement, les coûts sont très compétitifs par rapport à des technologies traditionnelles.
En raison de la force d’expansion rapide, la matière ne peut pas se dilater loin du point d’injection, permettant ainsi de limiter la quantité de matière utilisée et donc les frais afférents.
La technologie URETEK ne nécessite pas d’équipements encombrants, car le dispositif de chantier se trouve sur le camion.
Effet immédiat
En comparaison avec les mélanges de béton, le durcissement de la matière injectée a lieu très rapidement. La résine atteint très rapidement ses propriétés mécaniques définitives. La zone traitée peut ainsi être utilisée après les travaux.
Grâce à l’enregistrement précis exécuté après les travaux par les techniciens URETEK, il est possible de vérifier immédiatement l’efficacité de la mesure. Il est en outre possible de réaliser des contrôles indirects avant et après le traitement par des essais géotechniques comparatifs (par ex. essais de pénétration et/ou procédé avec pressiomètre).
